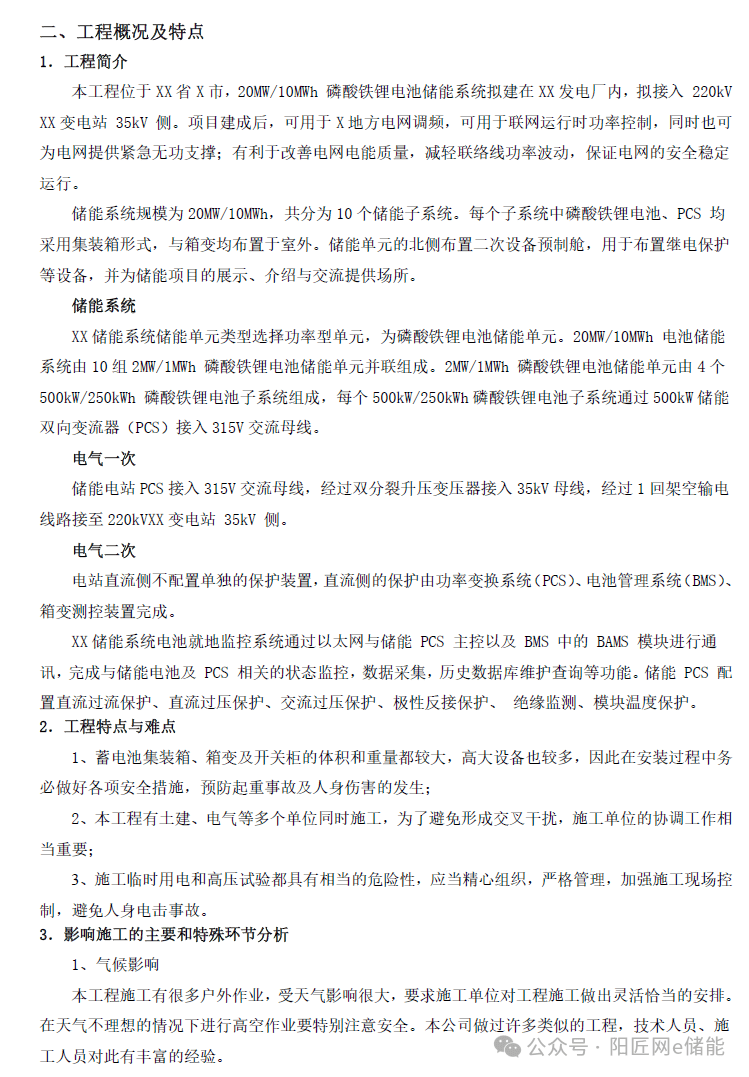

二、工程概况及特点
1.工程简介
本工程位于XX省X市,20MW/10MWh磷酸铁锂电池储能系统拟建在XX发电厂内,拟接入220kVXX变电站35kV侧。项目建成后,可用于X地方电网调频,可用于联网运行时功率控制,同时也可为电网提供紧急无功支撑;有利于改善电网电能质量,减轻联络线功率波动,保证电网的安全稳定运行。
储能系统规模为20MW/10MWh,共分为10个储能子系统。每个子系统中磷酸铁锂电池、PCS均采用集装箱形式,与箱变均布置于室外。储能单元的北侧布置二次设备预制舱,用于布置继电保护等设备,并为储能项目的展示、介绍与交流提供场所。
储能系统
XX储能系统储能单元类型选择功率型单元,为磷酸铁锂电池储能单元。20MW/10MWh电池储能系统由10组2MW/1MWh磷酸铁锂电池储能单元并联组成。2MW/1MWh磷酸铁锂电池储能单元由4个500kW/250kWh磷酸铁锂电池子系统组成,每个500kW/250kWTh磷酸铁锂电池子系统通过500kW储能双向变流器(PCS)接入315V交流母线。
电气一次
储能电站PCS接入315V交流母线,经过双分裂升压变压器接入35kV 母线,经过1回架空输电线路接至220kVXX变电站 35kV侧。
电气二次
电站直流侧不配置单独的保护装置,直流侧的保护由功率变换系统(PCS)、电池管理系统(BMS)、箱变测控装置完成。
XX储能系统电池就地监控系统通过以太网与储能 PCS 主控以及 BMS 中的BAMS 模块进行通讯,完成与储能电池及PCS 相关的状态监控,数据采集,历史数据库维护查询等功能。储能PCS 配置直流过流保护、直流过压保护、交流过压保护、极性反接保护、绝缘监测、模块温度保护。
2.工程特点与难点
1、蓄电池集装箱、箱变及开关柜的体积和重量都较大,高大设备也较多,因此在安装过程中务必做好各项安全措施,预防起重事故及人身伤害的发生;
2、本工程有土建、电气等多个单位同时施工,为了避免形成交叉干扰,施工单位的协调工作相当重要;
3、施工临时用电和高压试验都具有相当的危险性,应当精心组织,严格管理,加强施工现场控制,避免人身电击事故。
3.影响施工的主要和特殊环节分析
1、气候影响
本工程施工有很多户外作业,受天气影响很大,要求施工单位对工程施工做出灵活恰当的安排。在天气不理想的情况下进行高空作业要特别注意安全。本公司做过许多类似的工程,技术人员、施工人员对此有丰富的经验。
