平台上有曲线、有数据,落到值班室和上报材料里,报表却常常没人看得懂。日报、周报、月报不是同一份东西换三个时间跨度,它们分别回答三个不同的问题:系统今天还在不在正常工作、这段时间往哪个方向走、这个阶段能不能下结论。本文以中立技术视角,梳理三张报表的分工、报表必备要素与自动化的边界,不评价任何品牌与产品。
一、平台里有数据,不等于有成果
很多项目的监测平台并不缺数据:传感器每隔几分钟回来一次,曲线一天几千个点,看板上的数字一直在跳。但到了月末要向上级报送一份能签字的东西时,往往还是靠人工把数据导出来重新做表。问题不在设备,也不在平台功能,而在成果表达这一段链路没有被认真设计过。

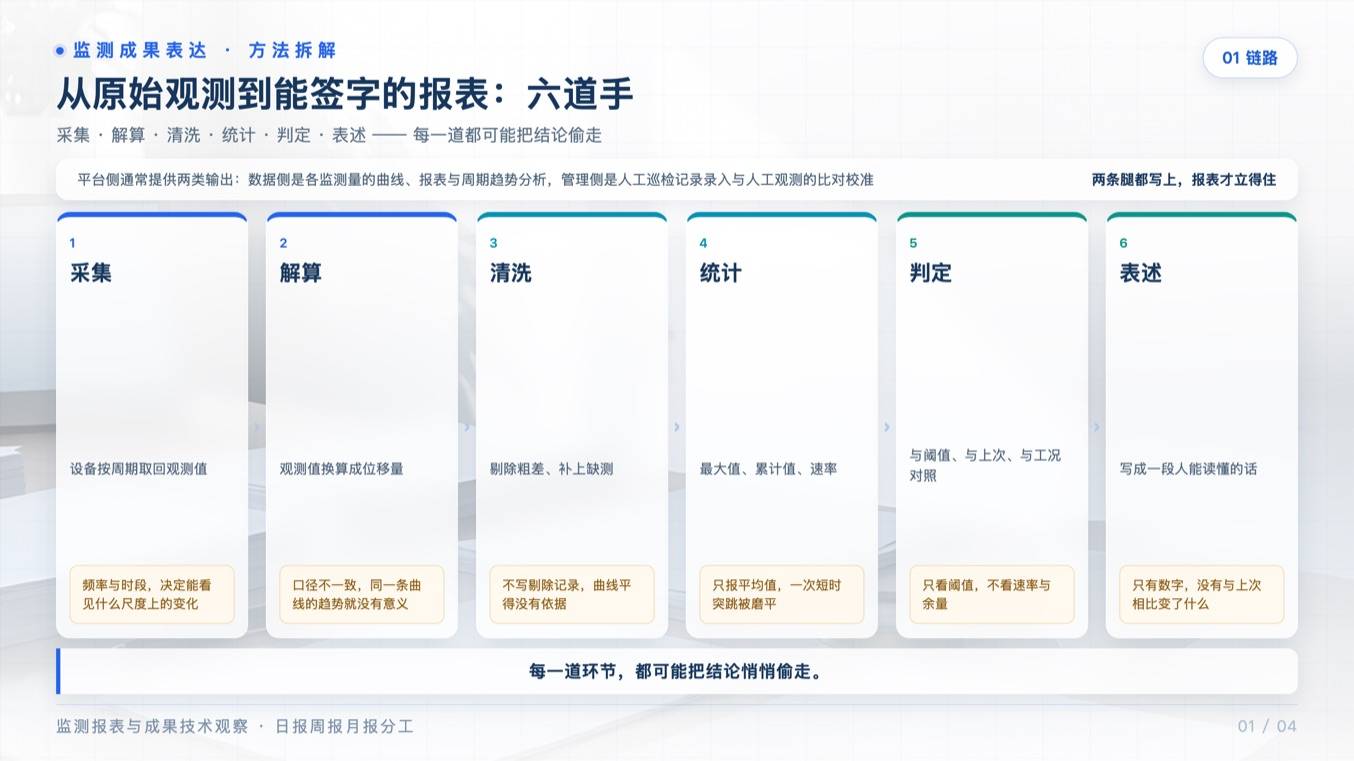

从原始观测到一份“能签字的报表”,中间要过六道手:
- 采集——设备按设定周期取回观测值,频率与时段决定了后面能看见什么尺度上的变化;
- 解算——把观测值变成位移量,口径必须一致,同一条曲线里混进不同解算口径的点,趋势就没有意义;
- 清洗——剔除粗差、补上缺测,并说明剔掉了哪些点、依据是什么;
- 统计——算出时段内的最大值、累计值与速率,同时明确用的是期末值、平均值还是极值;
- 判定——把统计结果与阈值、与上一次报表、与现场工况对照,得出正常、需关注或异常的结论;
- 表述——把前五步写成一段人能读懂的话,并注明数据口径与工况背景。
这六道手,每一道都可能把结论悄悄偷走。清洗不做剔除记录,曲线看上去很平,却不知道缺测是被补出来的还是本来就没有数;统计只报平均值,一次短时突跳就被磨平;判定只对照阈值,不看速率与余量,“未超限”就代替了判断;表述只有一串数字,没有一句“与上次相比变化了什么”,读者拿到手也不知道该做什么。
平台侧通常提供两类输出,可以互相补位:一类是数据侧,包括各监测数据的曲线、报表与一定周期内的趋势分析;另一类是管理侧,包括人工巡检记录的录入归档、人工观测与在线数据的比对校准。两条腿都写上,报表的可信度才有支撑——只用在线数据,出现异常时缺现场佐证;只用人工记录,又跟不上缓慢变化的连续性。
▲ 每一道环节,都可能把结论悄悄偷走

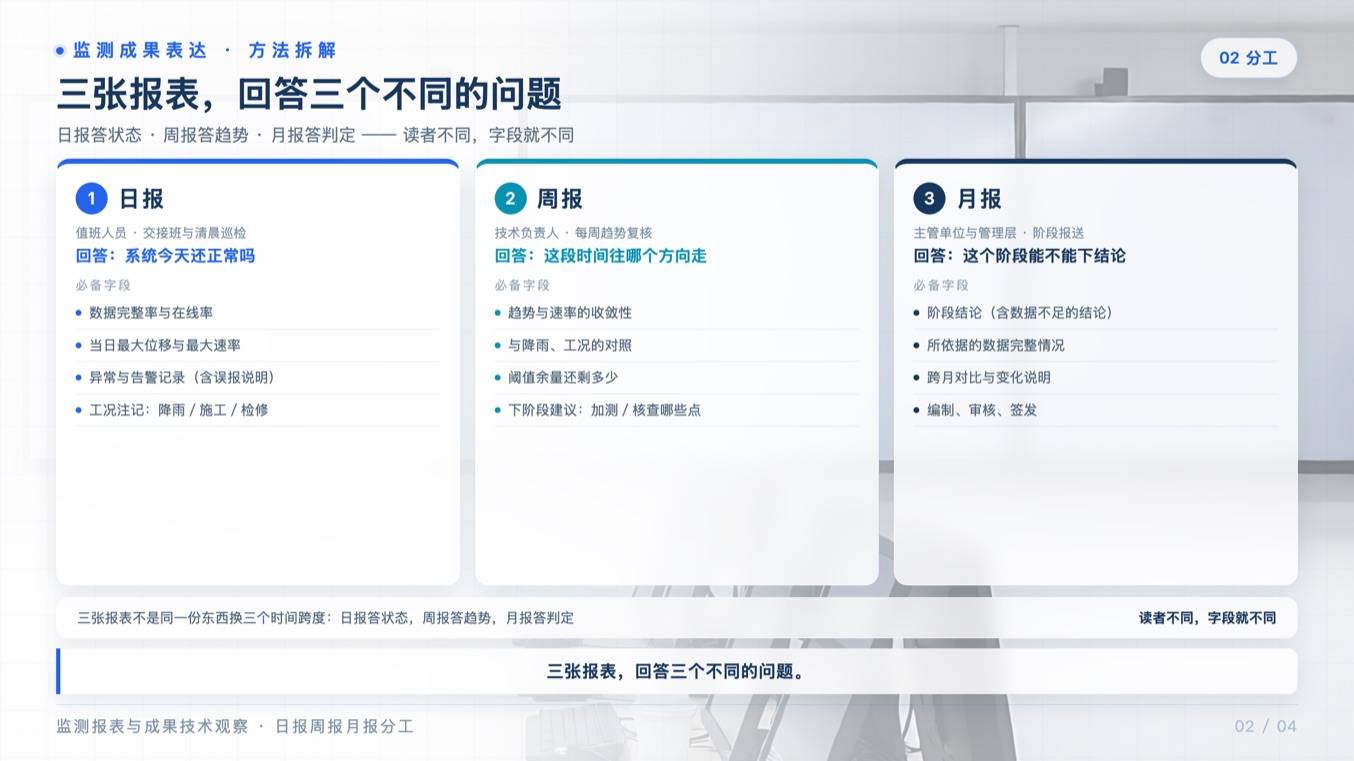

二、日报:回答的是“系统今天还正常吗”
日报不是缩小版的月报。它的读者是值班人员,读它的场景是清晨巡检与交接班,所以它只需要三件事,也只需要把这三件事说清楚。
第一件是数据完整率与在线率。本时段每个测点应收多少条、实收多少条,缺测发生在哪个时段、哪个测点。缺数据比晚收到数据更麻烦:一段没有数的空白,本身就是需要被解释的状态。
第二件是当日最大位移与最大速率。不只看数值大小,还要标出它出现在哪个测点、哪个时段,以及在近一周里处在什么位置。同样一个 4mm(示例),出现在稳定期的常态波动区间里,和出现在连续三天的抬升之后,含义完全不同。
第三件是异常与告警记录。当天触发了哪些阈值、是否已经复核、其中哪些属于误报。误报也要写清原因——降雨引起的短时跳变、供电切换后的设备重启、施工机械扰动,写清楚了,下次同类现象就不必重复讨论。
这三件事的共同点,是它们都指向同一个问题:今天这个系统能不能让人放心。日报不必下阶段结论,它的价值在于把状态说准——哪些点是好的,哪些点需要有人去看一眼。
日报还有一个最容易被漏掉的字段:工况注记。当天有没有降雨、有没有施工、有没有停电检修。这些是后面判读曲线时必需的背景信息。事后补记的工况往往不准,甚至补不上,日报因此是工况记录最可靠的入口。
▲ 三张报表,回答三个不同的问题
三、周报与月报:回答的是“往哪个方向走、能不能下结论”
如果说日报回答状态,周报和月报回答的是趋势与判定。它们的升级体现在四件事上。
趋势与速率的收敛性。位移在匀速走、在加速,还是在趋缓,这是周报要回答的第一个问题。速率曲线比位移曲线更早暴露异常:位移是速率的积分,加速初期在位移上还看不出来,在速率上已经很明显。
与降雨和工况的对照。把降雨量、库水位、施工进度与位移放在同一条时间轴上,看的是响应关系。雨后位移停止增长,且回弹量在常态范围内,与雨后位移继续单向增长,两者的处置完全不同;只报位移、不报降雨,这张周报等于少了一半信息。
阈值余量。用“当前值与各级阈值之间还剩多少”来表述,而不是用“未超限”。余量是这个月与下个月之间的差别所在。
下阶段建议。提高哪个测点的频次、需要现场核查哪一处、是否需要加测。周报不给建议,就只是一份数据摘要。
月报在这里再加两件:阶段结论与编审签。阶段结论要能回答“这个月这个部位能不能下正常结论”,并写清作出该结论所依据的数据完整情况。当月缺测较多时,结论只能写成“数据不足,暂不下结论”——这也是一种结论,而且比勉强给一个“正常”更有用。
经常遇到的一种情形是:报表上每个数都在阈值内,业主仍然不放心。原因通常不在数据,而在表述——写的是数,不是结论。一串“某点本周累计 3.2mm、某点累计 2.8mm”(示例)读完,读者心里没有得到任何一句可以直接转述的话:这些数说明什么、比上周好还是差、要不要做点什么。把“与上次相比变化了什么”写进每一张报表,是让报表被读懂的成本最低的一步。

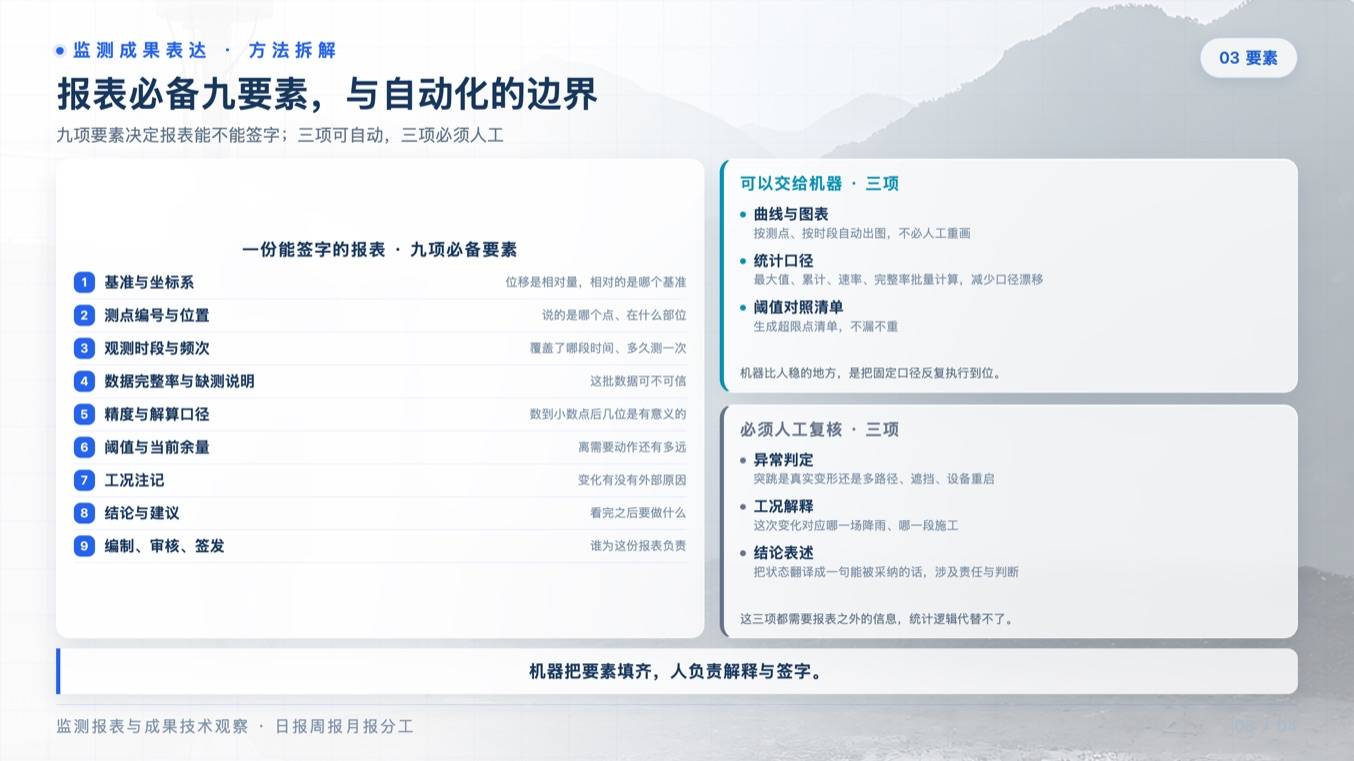

四、一份能签字的报表,要写清这几件事
报表能不能用,取决于要素齐不齐。下面这几项是通用要求,缺任何一项,报表的可追溯性都会打折。
这九项里,前四项回答“这份报表的数据可不可信”,中间三项回答“这些数处在什么状态”,最后两项回答“谁为它负责”。编审签不是形式:报表一旦进入报送与处置流程,它就是记录文件,需要能追溯到具体的人与时间。
其中最容易被省略、后果却最严重的是基准与坐标系。位移是相对量,离开基准点,“累计位移 8mm”(示例)这个数是无法比较的。同一测点在各个阶段的位移量必须建立在同一套坐标系上,否则前后两期报表放在一起看,会算出根本不存在的“变化”。
还有一类容易忽略的要素是口径本身。报表模板与统计口径在项目运行期往往要迭代——增加测点、调整阈值、更换统计时段。迭代时必须回答三个问题:口径是否变了、变化之后历史数据是否按同一口径重算、对外报送的口径前后是否一致。否则同一条曲线会在两期报表里给出两个答案,而看报表的人不会知道该信哪一个。
▲ 机器把要素填齐,人负责解释与签字
五、哪些能自动、哪些必须人工:自动报表的边界
把报表做自动,方向是对的,但边界要说清楚。
可以交给机器的有三项,而且机器往往比人做得稳:曲线与图表由系统按测点、按时段自动出图,不必人工重画;统计数据按固定口径批量计算,最大值、累计值、速率、完整率,减少口径漂移;阈值对照生成超限点清单,不漏不重。
必须由人来复核的也有三项:异常判定——一次突跳是真实变形,还是多路径、信号遮挡或设备重启引起的跳变,需要结合原始观测量与现场情况才能定性;工况解释——这次变化对应的是哪一场降雨、哪一段施工,只有现场信息能回答;结论表述——把状态翻译成一句能被采纳的话,涉及责任与判断,统计逻辑代替不了。
这三项的共同点,是都需要报表之外的信息。换句话说,把自动报表想象成不需要任何人参与的全自动输出,在工程上是站不住的。更实际的定位是:机器负责把要素填齐、把不符合常规的地方标出来,人负责解释与签字——分工清楚了,自动化才有意义。

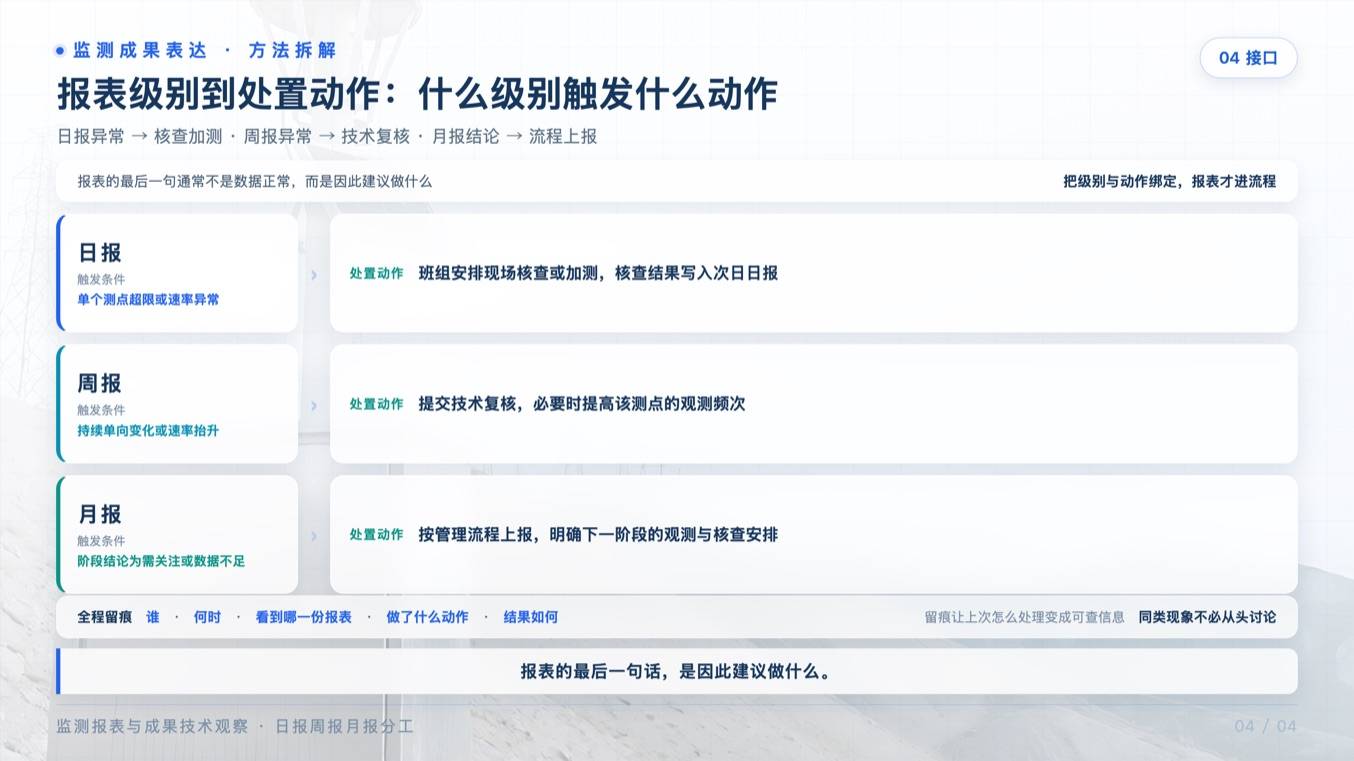

六、报表与处置的接口:什么级别触发什么动作
报表的最后一句,通常不是“数据正常”,而是“因此建议做什么”。把报表级别与处置动作绑定,是让报表真正进入管理流程最见效的一步。
- 日报中单个测点超限或速率异常,由班组安排现场核查或加测,核查结果写入次日日报;
- 周报中出现持续单向变化或速率抬升,提交技术复核,必要时提高该测点的观测频次;
- 月报中阶段结论为“需关注”或“数据不足”,按管理流程上报,并明确下一阶段的观测与核查安排。
与之配套的是全程留痕:谁在什么时候看到哪一份报表、做了什么动作、结果如何。留痕的意义不只是追责,它让“上一次是怎么处理的”变成可查的信息,同类现象第二次出现时不必从头讨论。
到此为止,一张报表该有的样子就比较清楚了:把要素填齐,把状态说准,把趋势讲清,把动作写明。
▲ 报表的最后一句话,是“因此建议做什么”
监测报表的价值,不在于它记录了多少个数字,而在于它能不能用三句话说清:现在是什么状态,与上次相比变了什么,接下来该做什么——并且把这三句话的根据写在同一张纸上。报表制度的成熟度,最终体现在这三句话能不能被值班人员、技术负责人和主管单位同时读懂。
*注:本文所述平台功能口径与报表要素清单,取自公开技术资料与行业通行做法;文中的位移数值仅作示例,具体项目的报表口径、阈值与观测频次宜结合工程实际与设计要求确定。*
